2.2 Wo und wann geht’s voran?
Mit den Rückbaumaßnahmen soll wieder eine möglichst natürliche Liesing mit sauberem Wasser geschaffen werden. Bei allen Maßnahmen wird darauf geachtet, dass der Hochwasserschutz erhalten oder verbessert wird. Nach Abschluss der 9,2 Kilometer langen Renaturierungsstrecke erhalten am Bach lebende Tiere und Pflanzen neue Lebensräume und die Anrainerinnen und Anrainer an der Liesing einen weiteren attraktiven Naherholungsraum.

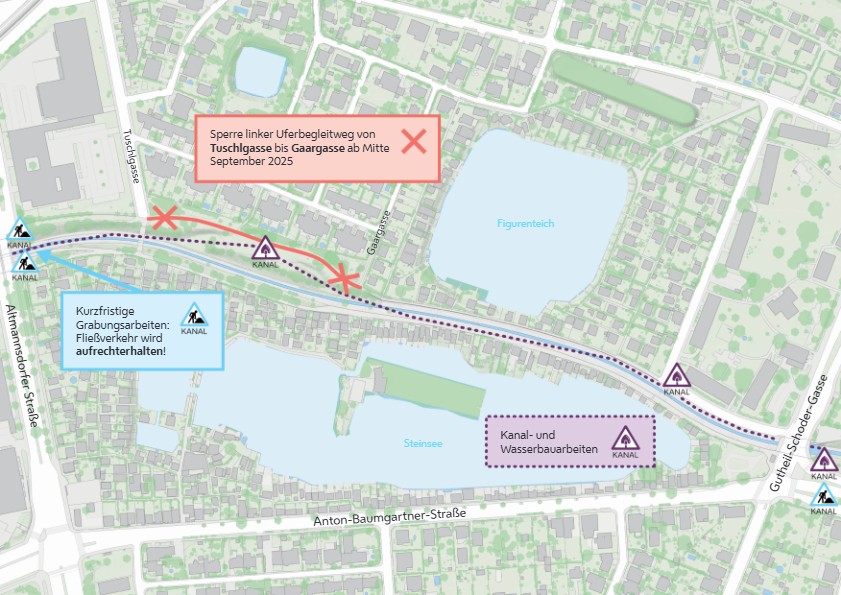

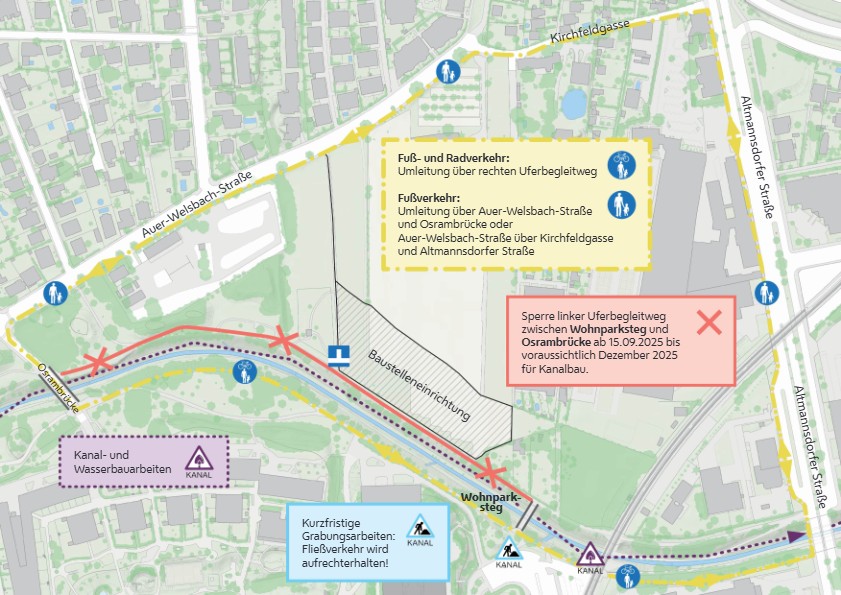

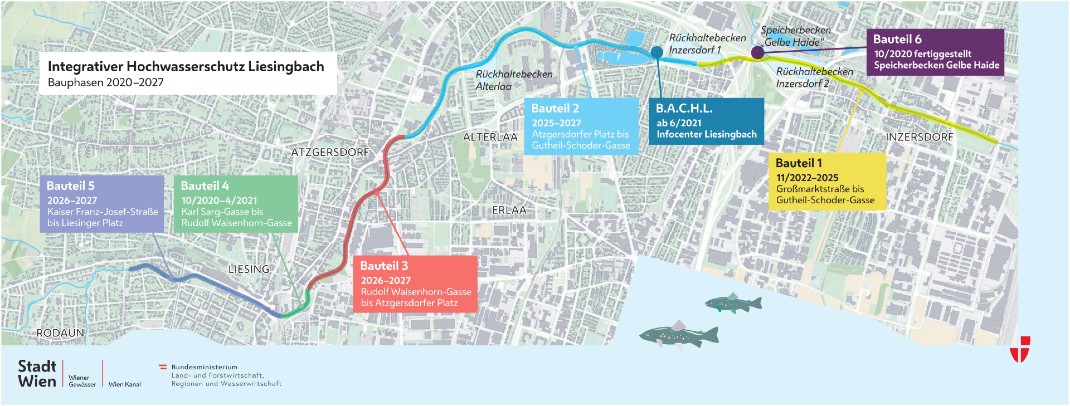

Die Bauarbeiten für die Renaturierung der Liesing werden schrittweise an Teilabschnitten, sogenannten Bauteilen, durchgeführt.
- Bauteil 1: Großmarktstraße bis Gutheil-Schoder-Gasse mit 3 Kilometern Länge (November 2022 bis Herbst 2025)
- Bauteil 2: Atzgersdorfer Platz bis Gutheil-Schoder-Gasse (2025 bis 2027)
- Bauteil 3: Rudolf-Waisenhorn-Gasse bis Atzgersdorfer Platz (2026 bis 2027)
- Bauteil 4: Karl-Sarg-Gasse beim Liesinger Platz bis Rudolf-Waisenhorn-Gasse (Baustart war im Oktober 2020, Fertigstellung war im April 2021)
- Bauteil 5: Kaiser-Franz-Josef-Straße bis Liesinger Platz (2026 bis 2027)
- Bauteil 6: betrifft das Speicherbecken Gelbe Haide (Fertigstellung war im Herbst 2020)
